鋼板樁護岸在蘇南運河三級航道工程中的應用
鋼板樁在蘇南運河航道護岸工程中的應用 從項目實際應用效果來看,鋼板樁護岸既滿足了三級航道整治的要求,同時也避免了后
-

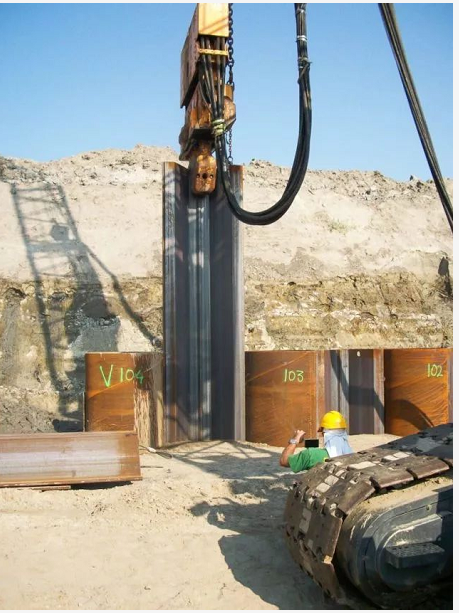

鋼板樁俯瞰圖
綜上所述,在蓄水池工程中采用22m長拉森鋼板樁,其適應性與實用性良好。此外,此類型鋼板樁施工在孟加拉地區史無前例,其按期完工不僅使項目部取得了較好的經濟和社會效益,也豐富了
-
鋼板樁在蓄水池工程中常見問題(二)

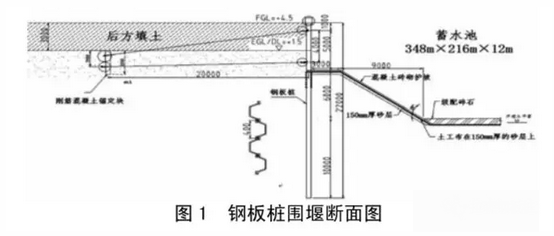

鋼板樁圍堰的開口本項目的鋼板樁圍堰完成后頂標高為5.0m,比原地面1.5m,高出3.5m,為保證在鋼板樁圍堰合攏后人員車輛在施工期間可以繼續進入蓄水池內工作,鋼板樁在施工過程中需
-
鋼板樁在蓄水池工程中常見問題(二)
鋼板被打入遇障礙物雖然本項目所在地土質以淤泥質黏土和粉細砂為主,但由于蕾水池鋼板樁施工范圍過大,在打入過程中難免遇到底層大的石塊等障礙物,此類障礙物可能導致鋼板樁偏
-
鋼板樁在蓄水池工程中常見問題(一)
常見問題(一):鋼板樁傾斜糾偏鋼板樁在施打過程中由于側面土壓力的影響會使鋼板樁上部向前進方向偏斜,累計誤差的增加會造成鋼板樁垂直度有超過規定值的趨勢,本項目所使用的糾偏
-
鋼板樁在蓄水池工程中的應用(五):鋼板樁的質量控制
質量控制1鋼板樁的檢驗在施工現場首先應對到場的鋼板樁進行外觀檢驗,以便對不合要求的鋼板樁進行矯正,以減少打樁過程中的困難。檢驗表面缺陷、長度、寬度、厚度、端部矩形比
-
鋼板樁在蓄水池工程中的應用(四):鋼板樁施工方法比選
鋼板樁的施工方法對工程質量、工期、安全的影響巨大,常規的打樁方法分為為單獨打入法和屏風式打入法兩種,其憂缺點對比如下(1)法一:單獨打入法從板樁墻的一角開始,逐塊打設,直至
-
鋼板樁在蓄水池工程中的應用(二):運輸及插打設備
鋼板樁的運輸22m長鋼板樁從臨時堆放場地轉運到施工場地是我項目面臨的一大難題。臨時堆放場地距離施工場地約4km,但因所經地道路狹窄,彎道較多,常規的拖車無法通行,我方?jīng)Q定使用
-
鋼板樁在蓄水池工程中的應用(二):方案實施
鋼板樁選型在項目開展前期,根據合同文件規范中的規定,鋼板樁總長度為22m,可選擇方案一:將10m與12m同類型鋼板樁對接焊接。方案二:22m。板樁一次成型。兩種方案的優缺點對比如下1
-
鋼板樁在蓄水池工程中的應用
水污染一直是孟加拉國所面臨的嚴重的自然環境問題。隨著人民生活質量的提高,對凈水資源的需求也日益增加。本水處理廠與蓄水池項目位于孟加拉國西南部庫爾納市,對本項目中蓄
-
洪湖長江干堤

洪湖長江干堤燕窩堤段洪湖長江干堤燕窩堤段鋼板樁防滲墻的上游起點與燕窩堤段湖北省已實施的垂直鋪塑防滲相接。湖北省垂直鋪塑軸線距堤外坡腳約4m,鋼板樁防滲墻與垂直鋪塑順
-
荊江大堤觀音寺閘堤段
荊江大堤觀音寺閘堤段鋼板樁以觀音寺閘為中心,向兩側各布置500m,鋼板樁軸線總長1000m。在觀音寺閘閘前,軸線在原防滲板前約10m;閘上游側軸線走向, 從防滲板前沿經漸變段到
-
南通港洋口港區人工島工程
南通港洋口港區人工島工程位于江蘇省南通市如東縣海濱輻射沙洲的西太陽沙,工程西距小洋口港約32km、東南距呂四港約50km,距離最近的陸域海岸線約13km。人工島工程是南通
-
長江干堤防滲鋼板樁施工技術
1998年夏季,長江流域發生自1954年以來的又一次全流域性大洪水,長江中下游堤防險情不斷,洪災損失嚴重,引起了包括日本在內的國際社會的普遍關注。針對堤基滲流引起的各種險情,日
-
尼羅河上最大鋼結構浮箱式浮橋
蘇丹麥洛維浮橋,長720米
-
鋼板樁的組合墻項目-----比利時齊布魯格港
鋼板樁的組合墻項目-----比利時齊布魯格港建設用于裝卸進口和出口汽車的齊布魯格港口碼頭的組合墻需要超過200個鋼管樁。組合墻的長度超過了600米。它所使用鋼管樁的直徑為
-
鋼板樁的組合墻項目----重建海牙

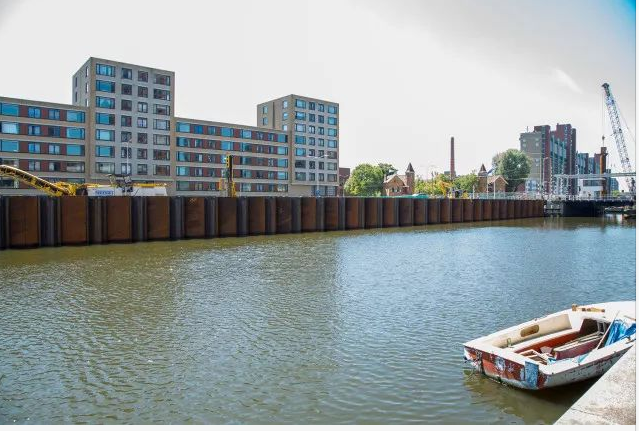

鋼板樁的組合墻項目-----重建海牙下面的照片展示了在海牙的一個項目。這里的組合墻是用來拓寬碼頭。此外,還使用鋼板樁和薄板形成圍堰,以便在施工階段允許車輛通行。由于土地
-
云南楚雄地下綜合管廊
-
深圳市中國電建茅洲河流域水環境綜合整治項目
-
不來梅港集裝箱碼頭4期項目 -- 德國最大的海上建筑工程 不來梅港“ Wilhelm Kaisen”集裝箱碼頭自二十世紀60年代以來一直在不斷地擴建。其河岸長約5000米,將成為世界上最長的江邊碼頭。
不來梅港集裝箱碼頭4期項目-- 德國最大的海上建筑工程不來梅港“ Wilhelm Kaisen”集裝箱碼頭自二十世紀60年代以來一直在不斷地擴建。其河岸長約5000米,將成為世
-
拉森鋼板樁在水中的施工方案
拉森鋼板樁在水中的施工方案摘要:本工程基坑圍護結構計劃采用鋼板樁圍堰 ,鋼板樁圍堰和鋼套箱相比有著可重復使用、施工周期短、較為經濟等優點。水深不大,堵漏及抽水工作量較
-
深圳市中國電建茅洲河流域水環境綜合整治項目
施工點位:中國電建
-
云南楚雄地下綜合管廊
-
廣西南寧市竹排江上游(那考河)流域治理PPP項目
項目名稱:廣西南寧市竹排江上游(那考河)流域治理PPP項目
